Construction d’immeubles : 7 vérifications à faire avant de lancer le chantier

La construction d’un immeuble commence bien avant le terrassement. Il faut d’abord vérifier que le terrain permet de bâtir le programme envisagé, puis s’assurer que l’opération reste finançable et exploitable. Pour un investisseur, un propriétaire foncier ou un futur maître d’ouvrage, cette phase de faisabilité limite les mauvaises surprises liées au sol, au permis et à la trésorerie.
Partir d’un terrain constructible et d’un programme cohérent
Un immeuble collectif se définit d’abord par son programme : nombre de logements, surface de plancher, surface habitable, niveau de prestations, commerces éventuels, parkings, espaces extérieurs et destination finale. Construire pour conserver les lots en location ne répond pas aux mêmes contraintes qu’une opération vendue en VEFA, c’est-à-dire en vente en l’état futur d’achèvement. Cette destination guide le montage juridique, le financement et les choix techniques.

Lire le PLU avant de signer
Le plan local d’urbanisme (PLU) fixe une grande partie du potentiel du terrain : hauteur autorisée, emprise au sol, retraits par rapport aux limites, aspect des façades, végétalisation, stationnement et, selon la zone, obligations de mixité sociale. Un terrain bien situé n’est donc pas forcément adapté à un projet en R+4 ou à une résidence de plusieurs lots. Le PLU peut imposer 1 à 2 places de parking par logement ou prévoir 25 % de logements sociaux au-delà de 1 000 m² de surface de plancher.
Avant toute promesse d’achat, demandez un certificat d’urbanisme et faites établir une première esquisse par un architecte. Pour un projet dépassant 150 m², le recours à un architecte est obligatoire selon le seuil mentionné dans le dossier de faisabilité. Le certificat doit aussi permettre d’identifier les raccordements, les servitudes, l’accès des secours et les éventuelles contraintes patrimoniales. L’acquisition du foncier doit idéalement être conditionnée à l’obtention d’un permis de construire satisfaisant et à la validation du financement.
L’étude de sol, le coût invisible qui change tout
Une étude géotechnique G2 AVP permet d’anticiper la nature du sol et les solutions de fondation. Sol argileux, remblais, nappe, pollution ou instabilité peuvent modifier fortement le budget. Des fondations profondes, avec des pieux pouvant atteindre 15 mètres dans certains cas, peuvent représenter jusqu’à 100 000 € de surcoût. Cette étude doit être réalisée avant d’arrêter le prix définitif du terrain, et non après le dépôt du permis.
Une rampe de sous-sol mal anticipée, un accès chantier étroit ou une évacuation complexe des terres peuvent modifier les fondations, les rotations de camions, les nuisances pour le voisinage et parfois le nombre de logements réalisables. Cartographier ces contraintes dès la faisabilité permet de mieux définir le projet avant l’achat et d’éviter les arbitrages tardifs sur le chantier.
Calculer le budget global avant de fixer la charge foncière
Le coût de construction d’un immeuble ne se limite pas aux travaux. Le bon raisonnement consiste à établir un bilan prévisionnel en compte à rebours : partir du chiffre d’affaires envisageable, retirer les coûts, les aléas et la marge cible, puis déterminer le prix maximal acceptable pour le terrain. Acheter le foncier au prix demandé sans effectuer ce calcul fragilise rapidement l’opération.

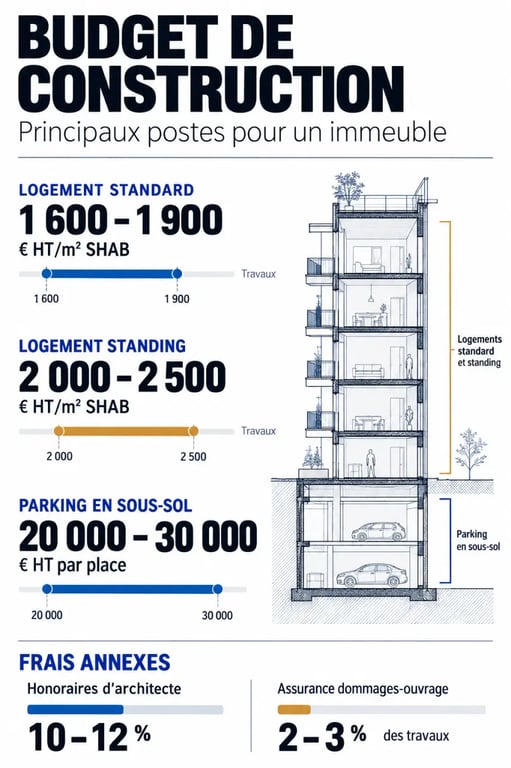

| Poste | Repère utile | Point de vigilance |
|---|---|---|
| Travaux de logement standard | 1 600 € à 1 900 € HT/m² SHAB | Le niveau de finition et les contraintes du site font varier le prix. |
| Travaux de logement standing | 2 000 € à 2 500 € HT/m² SHAB | Les façades, les équipements et les parties communes pèsent davantage. |
| Parking en sous-sol | 20 000 € à 30 000 € HT par place | Le terrassement, le soutènement et la ventilation sont coûteux. |
| Honoraires d’architecte | 10 % à 12 % | Ils doivent être intégrés avec les bureaux d’études et la maîtrise d’œuvre. |
| Assurance dommages-ouvrage | 2 % à 3 % du coût des travaux | Elle doit être budgétée avant l’ouverture du chantier. |
Le coût technique représente approximativement 60 % du budget global. Il faut ajouter les études, les taxes, les honoraires, les assurances, les frais de notaire, les raccordements, la commercialisation, les intérêts intercalaires et les imprévus. Une marge promoteur de 10 % à 15 % est généralement intégrée pour absorber les risques de marché et d’exécution. Elle protège le bilan contre les écarts entre les hypothèses initiales et la réalité du projet.
Structurer le financement et les responsabilités du projet
Le maître d’ouvrage porte la décision, le risque et le financement. Il peut être un particulier, une société, un investisseur ou un promoteur. Pour une opération de construction-vente, la société civile de construction-vente (SCCV) est un véhicule fréquemment utilisé. Elle permet d’isoler l’opération et d’organiser les relations entre associés, sous réserve d’un conseil juridique et fiscal adapté.
Fonds propres, banque et pré-commercialisation
Un établissement prêteur demande généralement une opération suffisamment sécurisée. Le financement repose souvent sur 15 % à 20 % de fonds propres et sur une pré-commercialisation de 40 % à 50 % des logements lorsque le projet est vendu en VEFA. La garantie financière d’achèvement (GFA), dont le coût indicatif est de 1 % du chiffre d’affaires, protège les acquéreurs contre le risque de défaillance avant l’achèvement.
En VEFA, les appels de fonds suivent l’avancement des travaux. 35 % aux fondations et 70 % à la mise hors d’eau figurent parmi les jalons usuels. Pour un projet patrimonial conservé en location, la logique est différente : il faut démontrer la capacité à supporter le crédit, les vacances locatives potentielles, les charges de copropriété et la maintenance future.
Choisir le bon mode d’accompagnement
- Gestion directe : elle convient à un maître d’ouvrage expérimenté, disponible et entouré de spécialistes.
- Maîtrise d’œuvre : l’architecte et la MOE conçoivent le projet, consultent les entreprises et suivent l’exécution. Le maître d’ouvrage conserve les arbitrages.
- Entreprise générale : un interlocuteur prend en charge une grande partie des travaux. L’offre doit être comparée précisément pour vérifier les prestations incluses.
- Promoteur partenaire ou vente du terrain : cette solution permet de valoriser un foncier sans porter seul le risque financier, administratif et commercial.
Obtenir un permis solide et préparer un chantier conforme
Le permis de construire rassemble notamment les plans, l’insertion paysagère, la notice architecturale, les pièces d’accessibilité et les éléments techniques. Son instruction dure au minimum 3 mois, mais 4 ou 5 mois sont fréquemment observés selon la commune et les consultations nécessaires. Une fois accordé, le permis doit être affiché. Le délai de recours des tiers est de 2 mois. Commencer les travaux avant d’avoir sécurisé cette phase expose le projet à un risque juridique et financier.
La conception doit intégrer la RE 2020 dès les premières esquisses. Elle prend notamment en compte le Bbio, l’analyse du cycle de vie (ACV) et l’indicateur de degrés-heures (DH) pour le confort d’été. L’orientation des logements, les protections solaires, la compacité, les matériaux comme le béton bas carbone ou le bois et les systèmes énergétiques ne se décident pas en fin d’étude. Le projet doit aussi traiter l’accessibilité PMR, la sécurité incendie et les exigences du bureau de contrôle.
Du dossier de consultation à la réception
Le dossier de consultation des entreprises (DCE) décrit précisément les ouvrages à chiffrer : gros œuvre, enveloppe, plomberie, électricité, finitions et équipements. Comparer des devis sans périmètre identique revient à comparer des prix qui ne couvrent pas les mêmes travaux. La maîtrise d’œuvre d’exécution contrôle la conformité et les situations de travaux. L’OPC assure l’ordonnancement, le pilotage et la coordination des intervenants.
Avant l’ouverture du chantier, les assurances doivent être vérifiées : dommages-ouvrage (DO), tous risques chantier (TRC) et, selon le rôle du porteur, constructeur non réalisateur (CNR). À la réception, le maître d’ouvrage consigne les réserves éventuelles. Cette étape déclenche la garantie de parfait achèvement pendant 1 an, la garantie biennale pendant 2 ans et la garantie décennale pendant 10 ans. Pour les acquéreurs, les vices apparents peuvent être signalés dans le mois suivant la livraison.

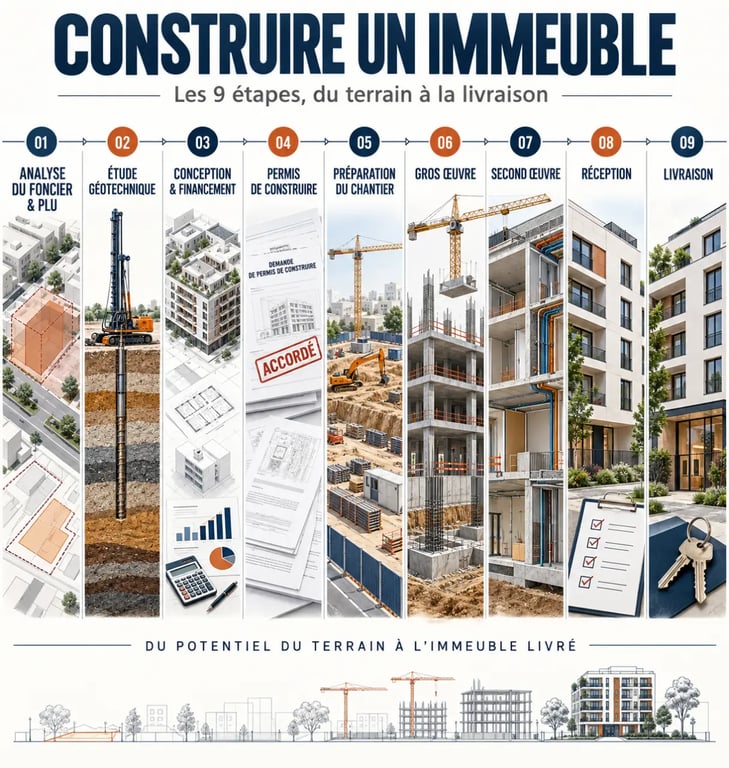

Réduire l’incertitude avec une méthode de décision simple
Avant d’engager la construction d’un immeuble, réunissez les documents nécessaires à l’arbitrage : titre de propriété ou promesse, extrait du PLU, certificat d’urbanisme, relevé topographique, étude G2 AVP, esquisse architecturale, bilan financier, stratégie de financement et calendrier du permis. Si l’un de ces éléments manque, le projet n’est pas forcément impossible. Son prix et son niveau de risque restent toutefois inconnus.
Un accompagnement professionnel est particulièrement utile lorsque le terrain est contraint, que le programme comporte un sous-sol, des commerces ou une part de logements sociaux, ou lorsque le porteur de projet vise la VEFA. Faire auditer le foncier et le bilan avant la signature coûte généralement moins cher que de corriger une opération mal dimensionnée après l’achat. Cette vérification permet de décider plus clairement entre gestion directe, maîtrise d’œuvre, partenariat avec un promoteur et vente du terrain.
